    Unter 4D in der Planung wird die Möglichkeit verstanden, Termine und Bauabläufe in ein Modell miteinzubeziehen und zu simulieren. Dies bietet eine bessere Grundlage zu alternativen Planungs- und Bauabläufen, eine bessere Kontrolle des Baufortschrittes, eine schnellere Abrechnung sowie eine bessere Übersicht der Abläufe auf der Baustelle und daher eine verbesserte Koordination der Baustelleneinrichtung und -versorgung.

    Variante 1: mit MS Project

    • Prozesse anlegen

    Variante 2:  mit einer CSV Datei

    • Vorlagedatei: "Terminplan(Excel)_VORLAGE.xlsx wählen

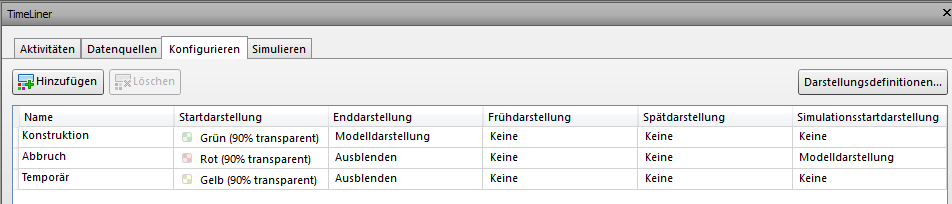

    • Erstellung Aktivitätstypen (voreingestellt, es können weitere hinzugefügt werden)
    Aktivitätstyp/ProzesstypWas passiert mit dem Element
    Konstruktionerstellte Elemente
    Abbruchabgebrochene Elemente
    Temporärtemporäre Elemente
    • Jeder Prozess ist eine eigene Zeile (z.B. "Wände EG erstellen, Türen Bestand EG, usw.)
    • Termine mit Datum angeben
    • Als .csv speichern
    • Mit dem Texteditor öffnen
    • Alle ";" mit "," ersetzen (unter Bearbeiten-> Ersetzen)
    •  Als .csv speichern

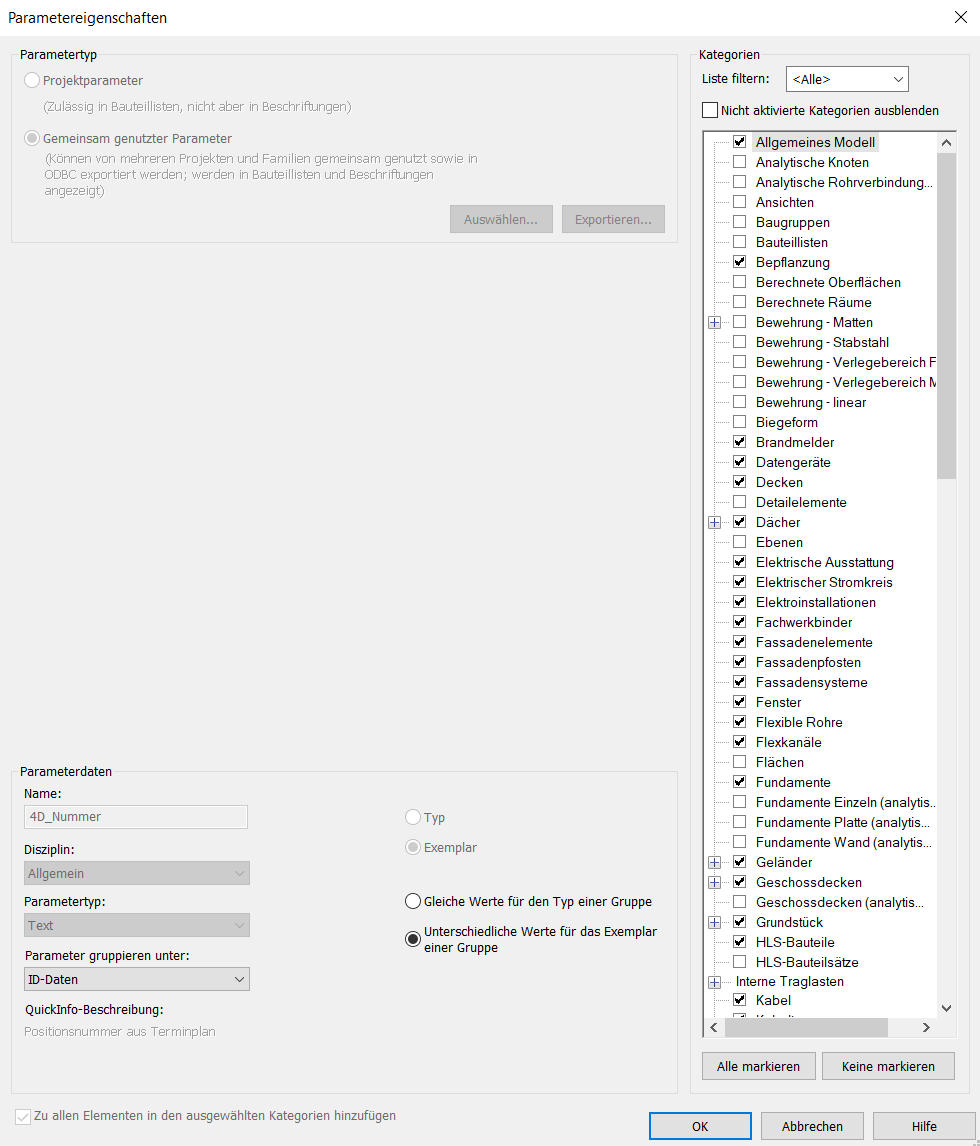

    Revitparameter anlegen und definieren

    Falls die benötigten Parameter  4D_... nicht schon im Template angelegt und definiert wurden, können diese aus der gemeinsam genutzten Parameterliste ins Projekt geladen und den benötigten Kategorien zugeordnet werden.

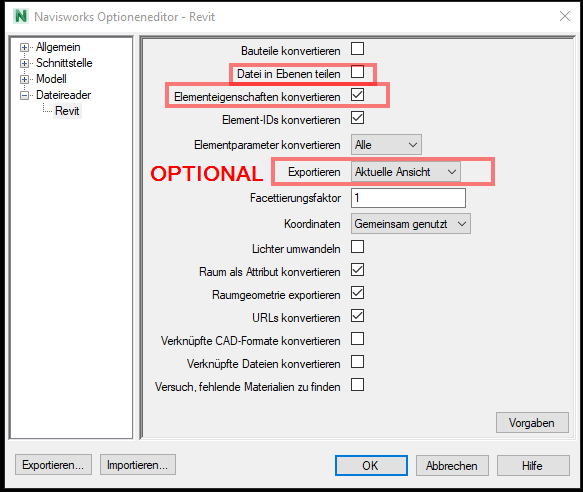

    NWC-Exporteinstellungen


    NWC-Datei öffnen

    • Navisworks öffnen

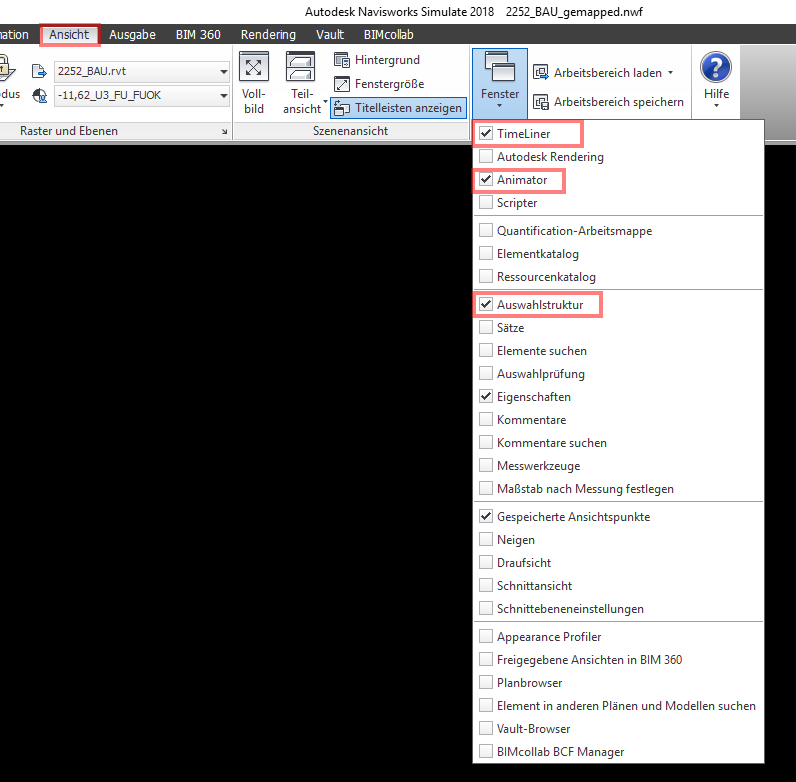

    • Die Fenster Timeliner, Animator und Auswahlstruktur öffnen.

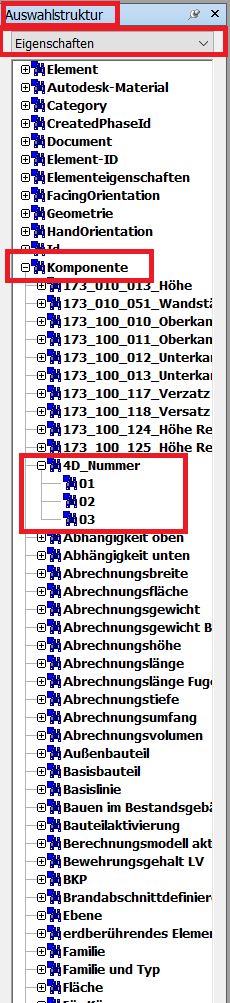

    • Kontrolle, ob in der Auswahlstruktur unter Komponente der Parameter 4D_Nummer vorhanden ist.

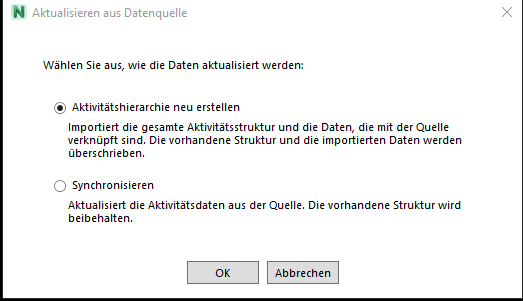

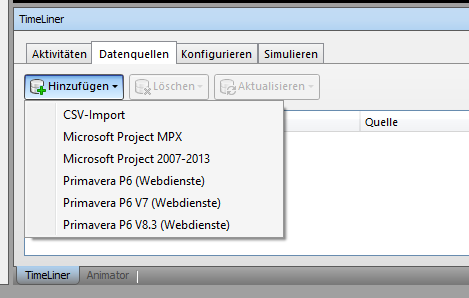

    Terminplan importieren/synchronisieren

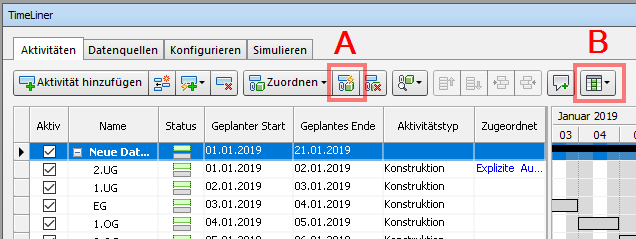

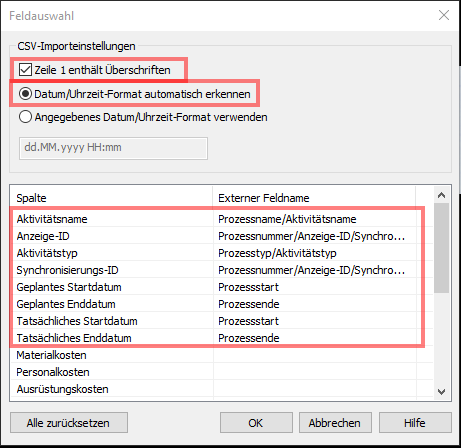

    • Einstellungen für den CSV-Import

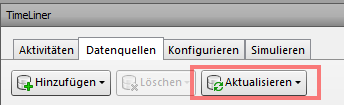

    • Über "Aktualisieren" werden die Daten als Aktivitäten in Navisworks angelegt.


    Erstmalig muss die Aktivitätshierarchie neu erstellt werden, danach wird diese nur noch synchronisiert.

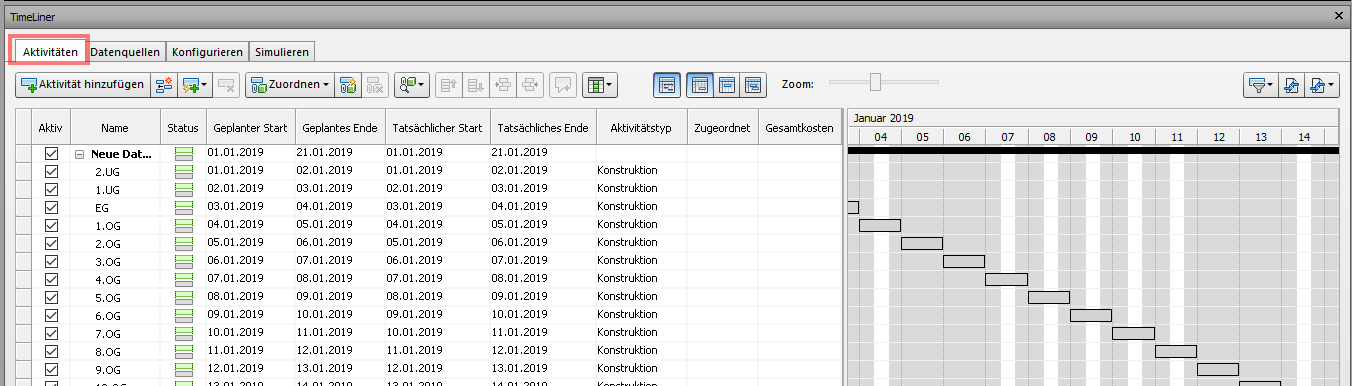

    • Kontrolle, ob ein Terminplan angelegt wurde.


    Automatisches Mapping

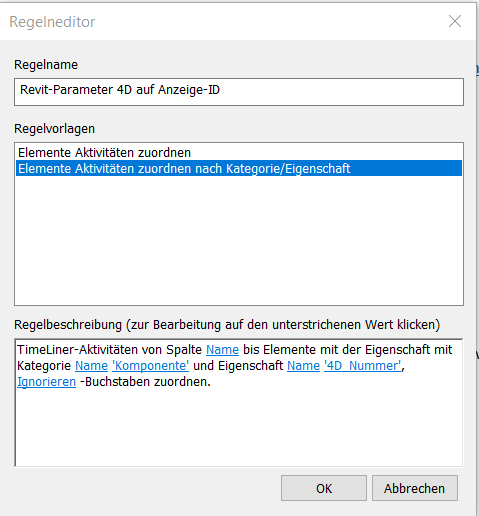

    A. Automatisches Mapping von Anzeige-ID und Prozessnummer -> Regel anwenden.

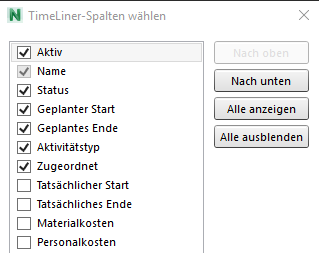

    B. Spalten auswählen


    • Kontrolle, ob zu jedem Prozess eine Auswahl zugeordnet ist

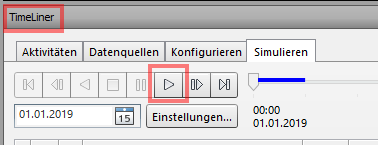

    Simulieren und exportieren

    • Testen, ob die Simulation korrekt ist.


    Animation (Optional)

    • Animator öffnen
    • Jeden zu simulierenden Prozess anlegen

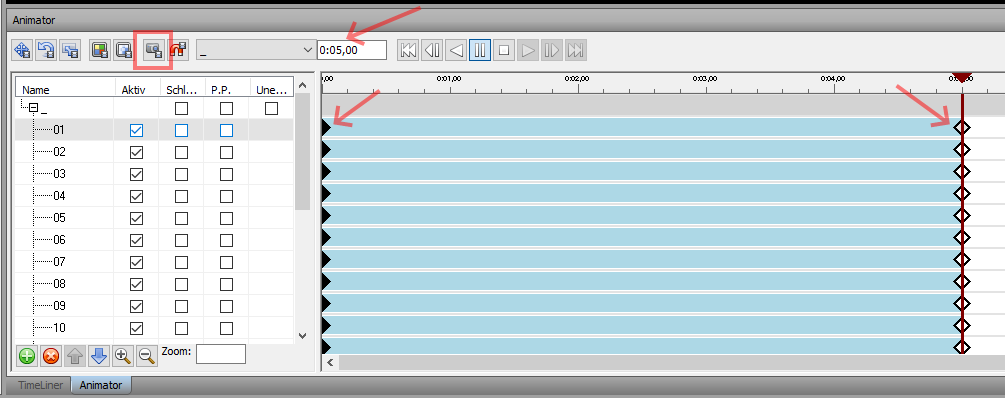

    • Bei 0:00 und 0:05,00 jeweils ein Schlüsselbild erstellen. Es erscheint dann jeweils am Anfang und am Ende eine Raute.

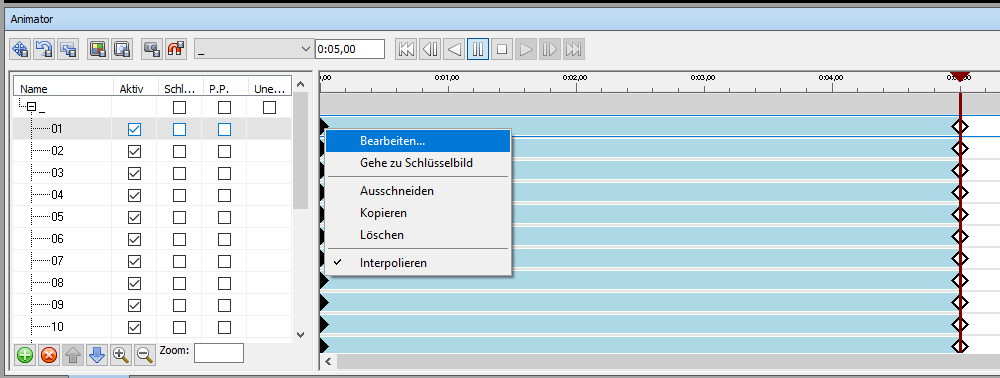

    • Auf die jeweiligen Start-Schlüsselbilder klicken und dann auf Bearbeiten.

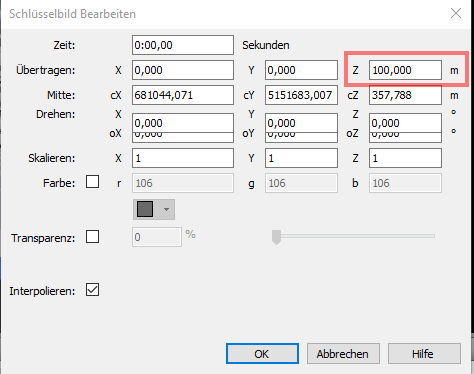

    • Position Z auf 100,000 m ändern
